By-pass vis de relevage amont station d’épuration
Installation et pilotage d’une station de pompage provisoire pour réaliser un by-pass des vis de relevage amont d’une station d’épuration
Contexte
Activité(s) :
Solutions de pompage
Lieu / Département :
La Wantzenau (67)
Problématique
- Afin de réaliser des travaux de génie civil du carnau entre le relevage amont et les grilles moyennes de la station d’épuration, le client nous demande d’installer et piloter une station de pompage provisoire permettant d’assurer la fonction de relevage amont de la STEP.
Solution
- Livraison, installation et mise en service d’une installation de pompage provisoire de 20 000 m³/h (5,5 m³/s) :
- 12 pompes submersibles d’assainissement de 110 kW (dont 2 en surface sur châssis horizontal)

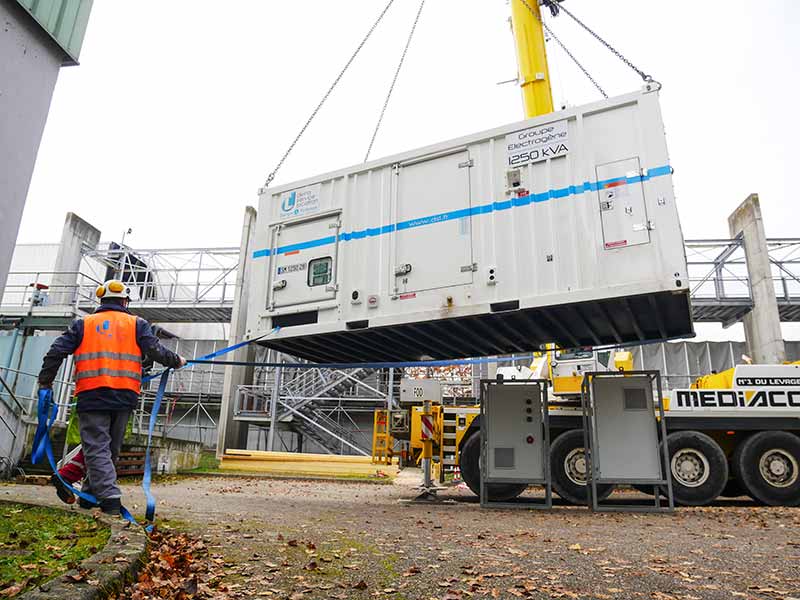

- 3 groupes électrogènes 1 250 kVA (dont un en secours)
- 800 m de tuyaux de refoulement Ø 400
- Pilotage des pompes par automate (armoires de démarrage/arrêt, armoires de variation de vitesse)
- Supervision Web (fonctionnement groupes, fonctionnement pompes, débits pompés, alarmes, astreinte)
- 1 responsable chantier + 4 techniciens
- Durée : 7 mois
